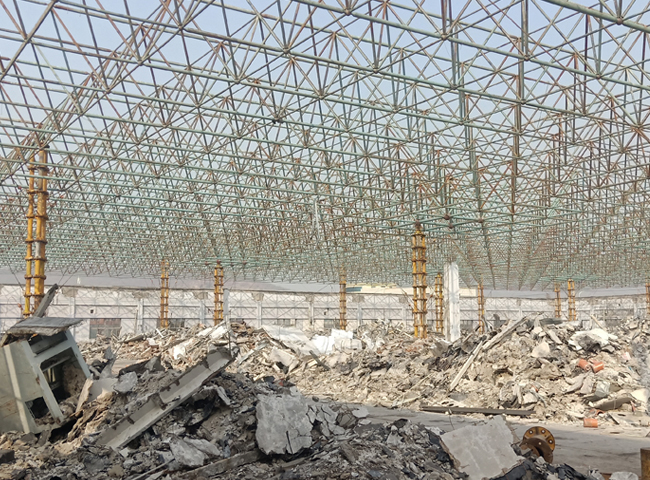

钢网架上弦组装与焊接:
1)放入上弦平面网架的纵向杆件,检查上弦球纵向位置、尺寸是否正确。
2)放入上弦平面网架的横向杆件,检查上弦球横向位置、尺寸是否正确。
3)通过对立体小拼单元斜腹杆的适量调整,使上弦的纵向与横向杆件与焊接球正确就位。对斜腹杆的调整方法是,既可以切割过长杆件,也可以用倒链拉开斜杆的角度,使杆件正确就位。保证上弦网格的正确尺寸。
4)调整各部间隙,各部间隙基本合格后,再点焊上弦杆件。
5)上弦杆件点固后,再点焊下弦球与斜杆的焊缝,使之连系牢固。
6)逐步检查网格尺寸,逐步向前推进。网架腹杆与网架上弦杆的安装应相互配合着进行。
7)网架地面安装结束后,应按安装网架的条或块的整体尺寸进行验收。
8)待吊装的网架必须待焊接工序完毕,焊缝外观质量,焊缝超声波探伤报告合格后,才能起吊(提升)。
网架整体吊装(提升):
1)钢网架整体吊装前的验收,焊缝的验收,高空支座的验收。各项验收符合设计要求后,才能吊装。
2)钢网架整体吊装前应选择好吊点,吊绳应系在下弦节点上,不准吊在上弦球节点上。如果网架吊装过程中刚度不够,还应采用办法对被吊网架进行加固。一般加固措施是加几道脚手架钢管临时加固,但应考虑这样会增加吊装重量,增加荷载。
3)制订吊装(提升)方案,调试吊装(提升)设备。对吊装设备如把杆、缆风卷扬机的检查,对液压油路的检查,保证吊装(提升)能平稳、连续、各吊点同步。
4)试吊(提升):正式吊装前应对网架进行试提。试提过程是将卷扬机起动,调整各吊点同时逐步离地。试提一般在离地200—300mm之间。各支点全部撤除后暂时不动,观察网架各部分受力情况。如有变形可以及时加固,同时还应仔细检查网架吊装前沿方向是否有碰或挂的杂物或临时脚手架,如有应及时排除。同时还应观察吊装设备的承载能力,应尽量保持各吊点同步,防止倾斜。
5)连续起吊:当检查妥当后,应该连续起吊,在保持
网架平正不倾斜的前提下,应该连续不断地逐步起吊(提升)。争取当天完成到位,防止大风天气。
6)逐步就位:网架起吊即将到位时,应逐步降低起吊(提升)速度,防止吊装过位。
